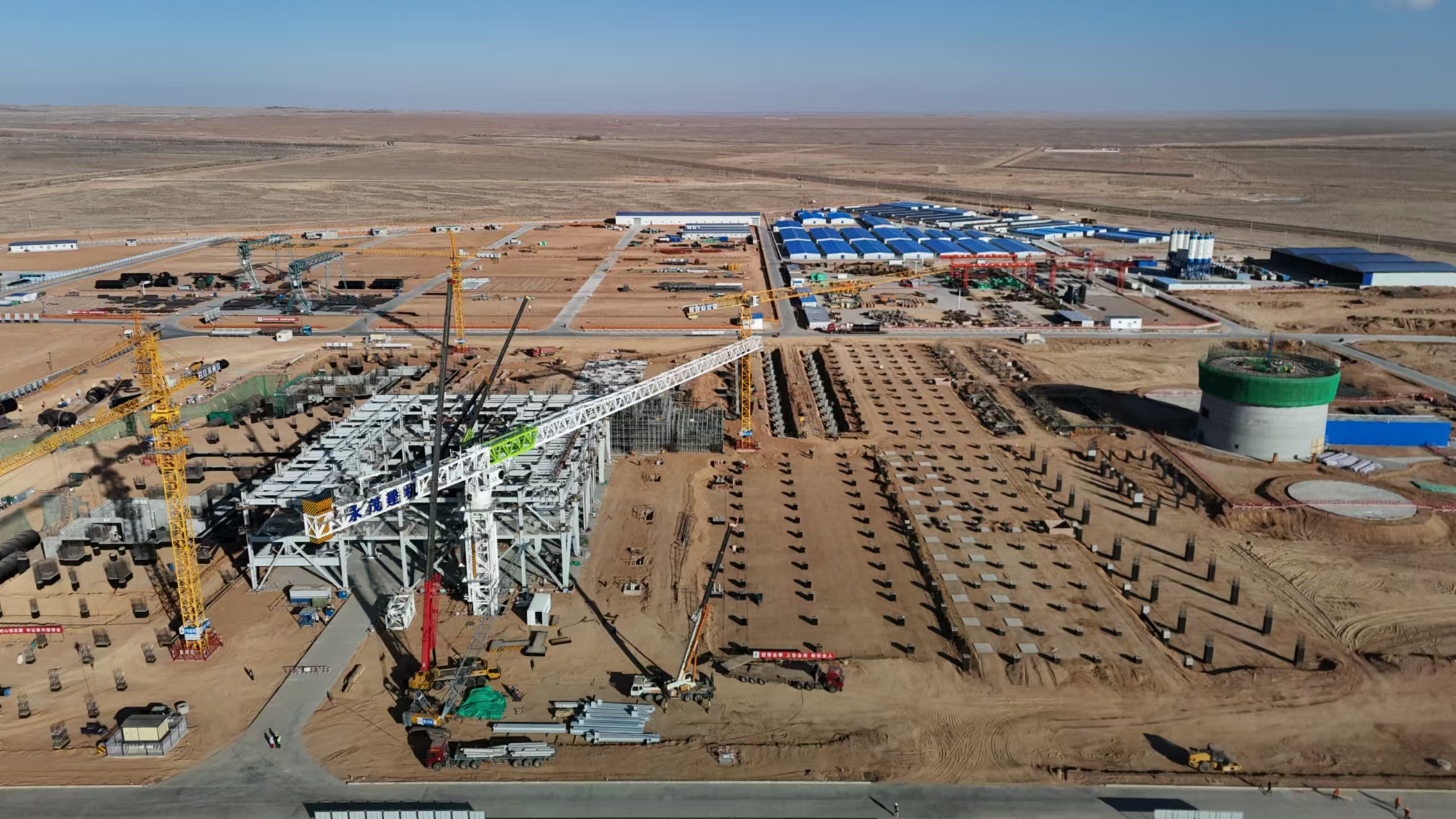

寒冬季節,走進電建分公司承建的浙能武威電廠工程現場,建設者們正頂著寒風,奮戰在施工一線不停歇,全力推進工程節點。近日,該電廠主廠房工程基礎整體出零米,較計劃提前15天,項目施工從“地下”轉戰到“地上”進入主體施工階段。
該項目基礎工程基坑深10.5米,開挖牽涉面達6300余平方米。為按時保質完成施工任務,項目部精心優化施工方案,多次開展進度推演,反復討論質量控制、安全技術措施,周密安排各個施工環節,全力保障施工順利推進。項目團隊克服沙塵暴、酷寒等惡劣天氣,認真做好施工班組安全技術培訓交底,科學安排施工面,合理組織施工,實時梳理進度及時糾偏。完成主廠房基礎地下部分混凝土澆筑約4.3萬立方米,制作綁扎鋼筋3800噸,挖填土方約27萬立方米。受到業主及監理單位一致好評,贊譽這是一次高標準的出零米電力工程施工作業典范。
浙能武威電廠項目規劃建設2臺1000MW高效超超臨界燃煤空冷發電機組,是浙江能源集團“甘電入浙”配套電源項目。建成后年發電量90億度,將成為河西地區主力調峰電源之一,為“十四五”規劃建設的騰格里沙漠河西新能源基地直流外送電至浙江提供重要的電源和調峰保障。
