浙江二建榆能楊伙盤電廠項目獲中國電力優質工程

近日,中國電力建設企業協會公布“2025年度中國電力優質工程”評選結果,集團電建分公司承建的陜西榆能楊伙盤煤電一體化電廠項目榜上有名。

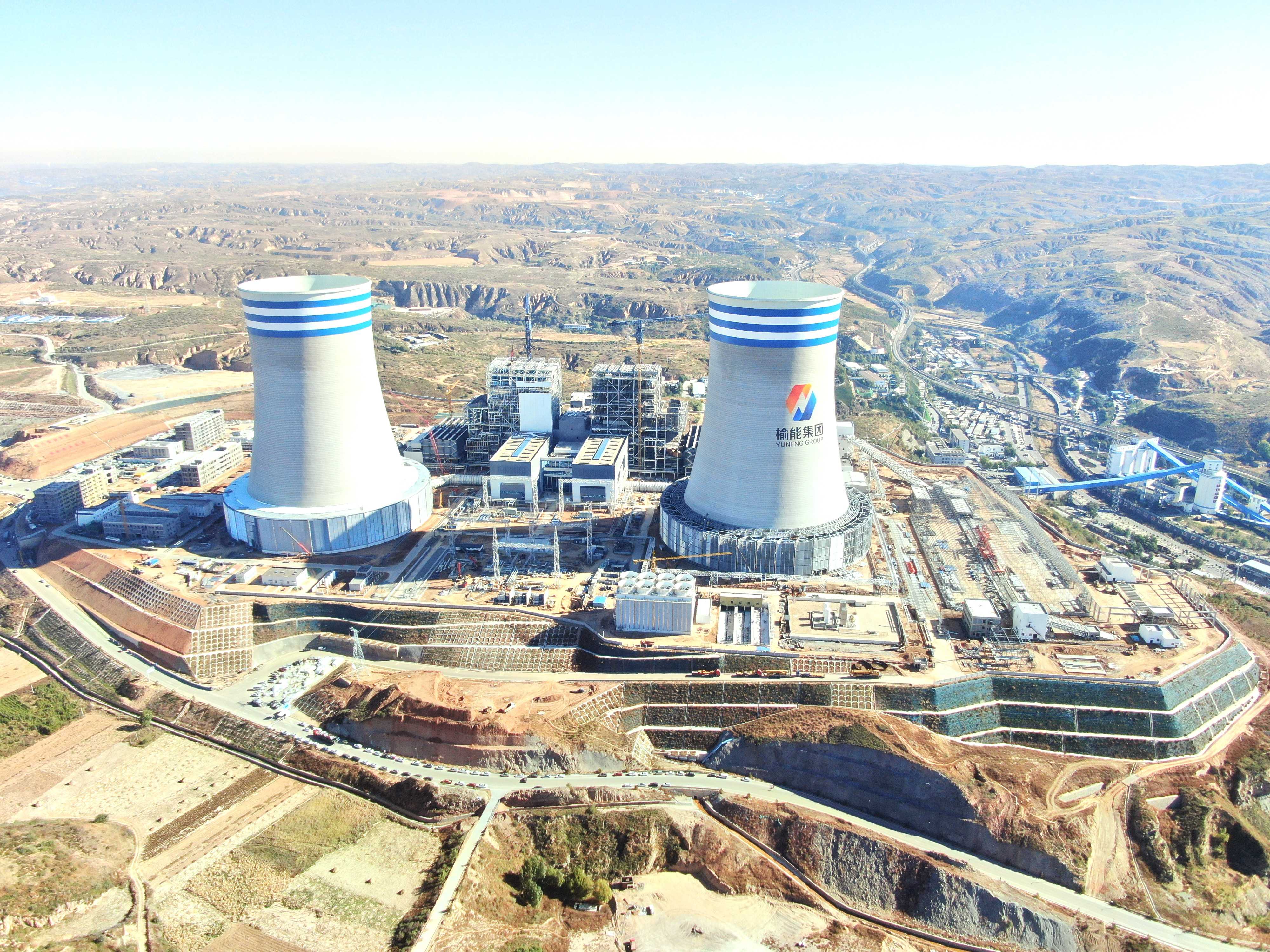

榆能楊伙盤煤電一體化電廠項目建設2臺660MW超超臨界空冷發電機組,總投資52億元。項目工程于2023年5月31日實現兩臺機組全部投入商業運行,成為陜北至湖北±800kV特高壓直流輸變電工程首個正式雙機投運的配套電源項目。

項目部于2020年9月正式入場,一進場便面臨多重難題:工程地處半山腰,前期既無水又缺電,現場無施工道路可通;生活區設在距現場1.5公里的荒山頂端,彼時道路尚未修通。此外,當?shù)?/span>建材資源緊缺,工期緊任務重,加之氣候惡劣、需進行冬期施工等,諸多不利因素如大山般橫亙在項目推進的道路上。

但再大的困難也擋不住善打硬仗的浙建鐵軍。項目團隊迎難而上,精心統籌資源,細化目標任務,推動生產臨建與工程實體多線并進,短期內便打開進度局面,強力推進工程建設。

無固定住所,就在7公里外的店塔鎮租用民房作為辦公生活點。項目部員工每日披星戴月,在狹窄繁忙的運煤小道往返穿梭,兩小時車程成常態。

無施工道路,就自建石子路,遇沙質土或粘質土地段便鋪設鋼板;材料短缺時,材設部門奔赴周邊縣市及山西,輾轉考察、取樣比對,篩選合格供應商以保障供應鏈暢通。

該工程地處毛烏素沙漠邊緣,氣候條件嚴苛:夏季短促酷熱,降水集中且晝夜溫差懸殊,風沙肆虐;冬季漫長嚴寒,寒意刺骨。項目部在編制施工方案、排布工程節點時,將當?shù)貧夂蛱卣骷{入核心考量,通過優化方案與施工安排規避不利因素,加班加點搶時間、趕進度,向著節點目標全力沖刺。

值得關注的是,該工程空冷塔創新性采用“鋼管混凝土X形斜支柱”替代傳統鋼筋混凝土X形斜支柱,此項技術為國內首創、世界首例。作為工程最大亮點的X柱吊裝,因無現成施工經驗可借鑒,項目部開展了大量前期方案策劃,最終創新采用“可調節臨時支撐配合雙傾斜X柱整體吊裝”工藝。這項施工技術同樣為全球首次應用,并成功落地。憑借技術突破,1號空冷塔較合同工期提前1.5個月完工,2號空冷塔提前5個月交付,創下同類型空冷塔風筒施工的速度奇跡。同時,鋼管混凝土X柱空冷塔不僅工期優勢顯著,經濟效益亦十分突出,單座空冷塔可節約造價成本800余萬元。技術被業界認定“達到國際領先水平”。

據了解,中國電力優質工程是由中國電力建設企業協會組織評選的行業工程質量權威獎項,代表國內同期、同類工程先進水平,在提高電力行業工程質量的水平上發揮著重要引領示范作用。此次工程獲獎充分展示了企業電力工程建設的綜合實力,再次擦亮“電建鐵軍”優勢品牌。
