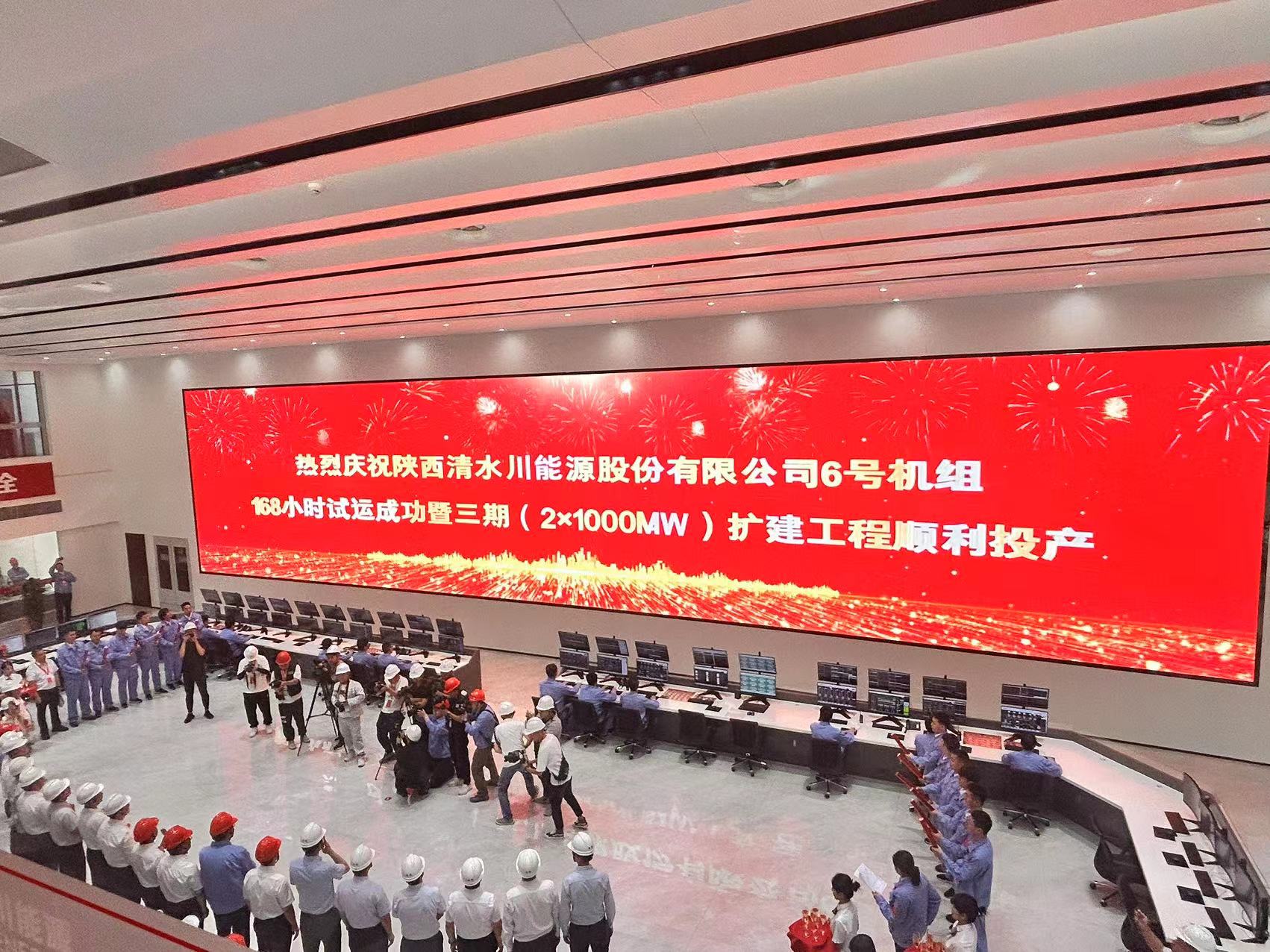

7月12日,由電建分公司承建的清水川能源三期2×1000MW擴建工程6號機組通過168小時滿負荷試運行,標志著該工程全面投產,圓滿實現“雙機雙投”。
該工程是陜西重點建設項目,也是國家重點建設的陜北至湖北±800千伏特高壓直流輸電工程配套電源點,主要建設2臺100萬千瓦高效超超臨界間接空冷燃煤機組。浙江二建承建#5#6機主廠房區域建筑工程。自開工以來,項目部與業主單位、總包單位、監理單位等積極配合,加大人力物力投入,攻堅克難加速沖刺,保障施工有序推進。
西北地區冬季氣溫常在0℃以下,嚴寒天氣不利于施工,2021年12月底氣溫驟降至-20℃,為搶抓進度,項目部在煤倉間等設備上搭起一座3000平方米保溫防護棚,內部架設20多個火爐,硬是把工作面氣溫保持在5℃以上,人為創造了正常施工的氣溫環境,歷時25天完成運轉層結構施工。項目團隊充分發揮管理優勢與技術優勢,扭轉了前期因暴雨、疫情等因素造成的被動局勢。
建設期間,項目部承辦了西北區域電力建設工程施工安全管理現場交流會,構建“智慧工地”應用平臺、主廠房“四口五臨邊”防護標準化設置、滅火器采用二維碼定制化精細管理等措施,受到與會人員高度評價。觀摩會營造“遵守安全生產法、當好第一責任人”的良好氛圍,不斷提升安全文明施工水平,筑牢安全防線。
項目部積極開展勞動競賽助力工程建設提質增效,強化施工過程管控,狠抓安全監督管理,大力提升質量工藝,高質量高標準實現機組鍋爐水壓、DCS受電、機組并網等9個里程碑節點“一次成功”,優質履約獲業主好評。168小時試運行期間,6號機組主要指標優良,機組負荷滿足電網調度要求,實現清潔、低碳、安全、高效運行。
清水川能源三期項目全面建成投用后,將為北電南送和陜電外送“空中通道”提供可靠電能支撐,對保障“陜電入鄂”、促進陜西經濟社會高質量發展、建設國家級千萬千瓦級煤電基地具有重要意義。
