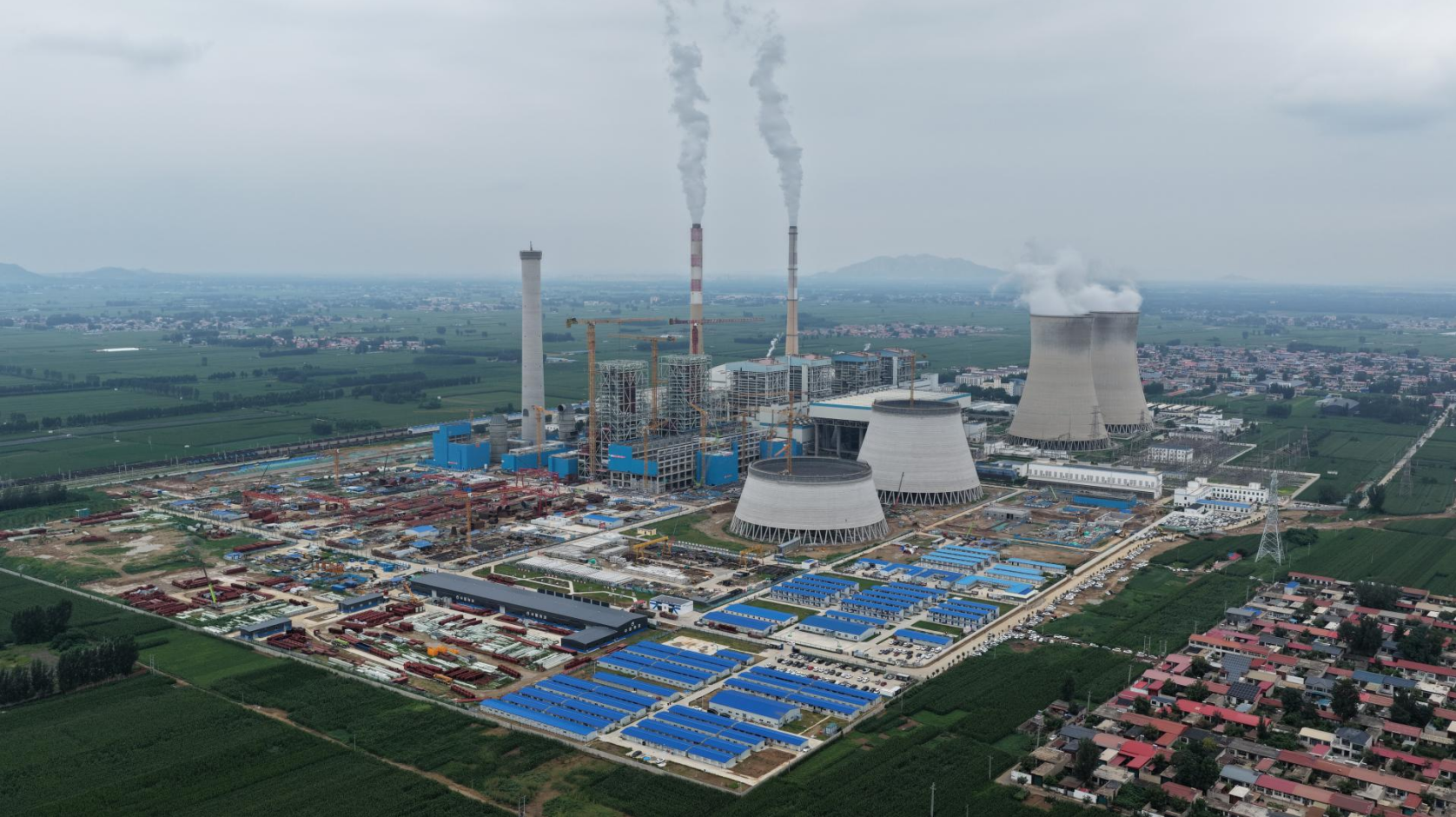

近日,集團電建分公司承建的河北定州電廠三期項目煙囪外筒壁成功結頂。這一關鍵節點的完成,為爐后脫硫系統、煙道、電除塵及煙囪內筒的后續施工創造了安全環境。項目團隊敢擔當,善作為,獲得各方贊譽。目前煙囪施工已通過聯合驗收。
這座煙囪采用“一爐一管”雙管式套筒設計,總施工量達137節,總體高度210米。整體鋼筋用量1800多噸、混凝土用量10150立方米。2024年9月,煙囪墊層混凝土澆筑啟動,12月進入第一節筒壁澆筑階段,全程采用主流三腳架翻模工藝。
為確保澆筑一次成優,項目部組織了多輪自檢與聯合驗收。技術小組克服高空作業的不便,沿筒壁搭設的臨時檢修平臺逐段仔細排查。哪怕一絲一毫的偏差也絕不放過,重新調整支撐體系直至模板弧度完全貼合設計曲線。
最關鍵的聯合驗收環節,面對業主及監理提出的“筒壁頂部2米范圍平整度需提升至毫米級”要求,項目團隊頂住“若整改將延誤澆筑窗口期”的壓力,立即調配經驗豐富的技工,采用打磨機配合靠尺逐點找平,質檢員全程記錄數據,直至所有檢測點平整度誤差均控制在1mm以內,“直面問題不回避、解決問題不打折”的擔當,贏得各方一致認可。最終,所有驗收一次性順利通過。
定州電廠三期工程是“十四五”期間河北省的重大煤電項目,建設2臺660MW超超臨界高參數、大容量、高效率、超低排放的燃煤發電機組。項目投產后,將有效提緩解區域電網調峰壓力,成為具有地域特色的電力精品工程與社會和諧工程。
建設期間,項目部從工藝、技術、管理三方面筑牢保障體系,嚴格執行清水混凝土施工工藝等專項措施,運用BIM技術完成煙囪三腳架翻模工藝的三維模擬動畫,全流程管控確保項目?jī)?yōu)質履約,多措并舉壓實安全責任實現全程安全零事故。
